支吊架,是支架和吊架的合稱,在各施工環節起著承擔各配件及其介質重量、約束和限制建筑部件不合理位移以及控制部件振動等功能,對建筑設施的安全運行具有極其重要的作用。
傳統支吊架制作繁瑣、安裝速度慢、現場工序多,較難實現多層布管、后期維護成本高。同時由于現場制作,采用焊接的方式,難以避免焊接的不利影響,焊接質量不穩定,焊接引起的應力集中破壞原結構,同時防腐性差,焊接制作需要很多時間,從而影響工期。

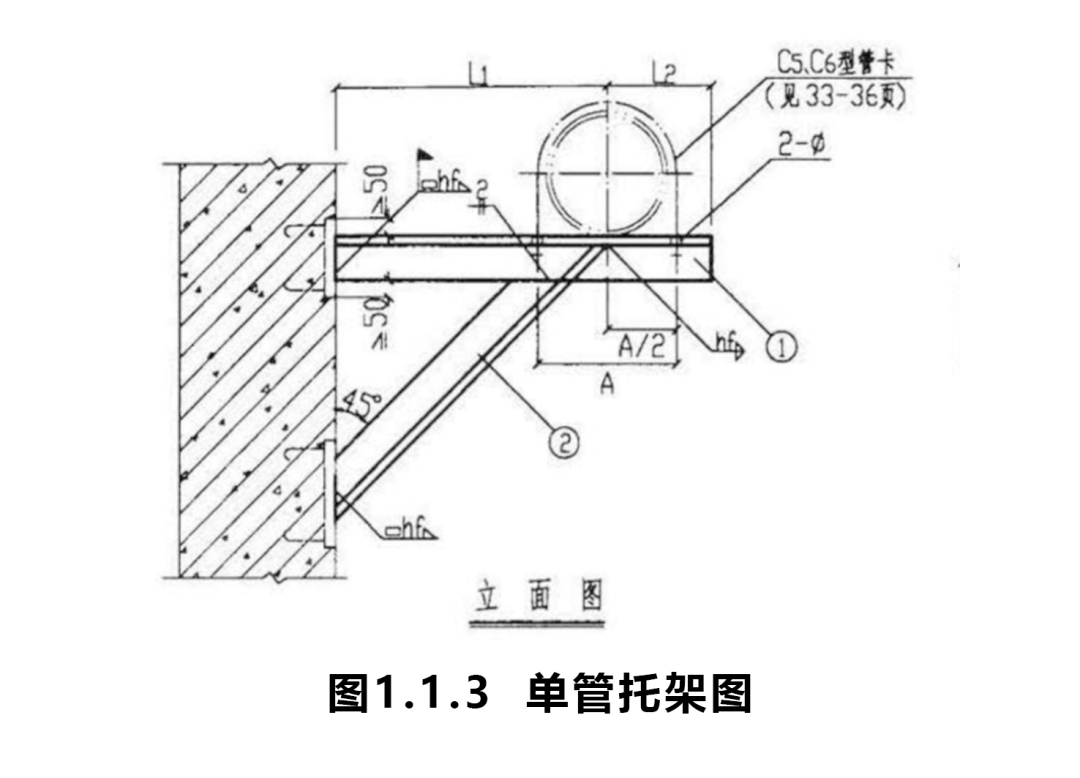

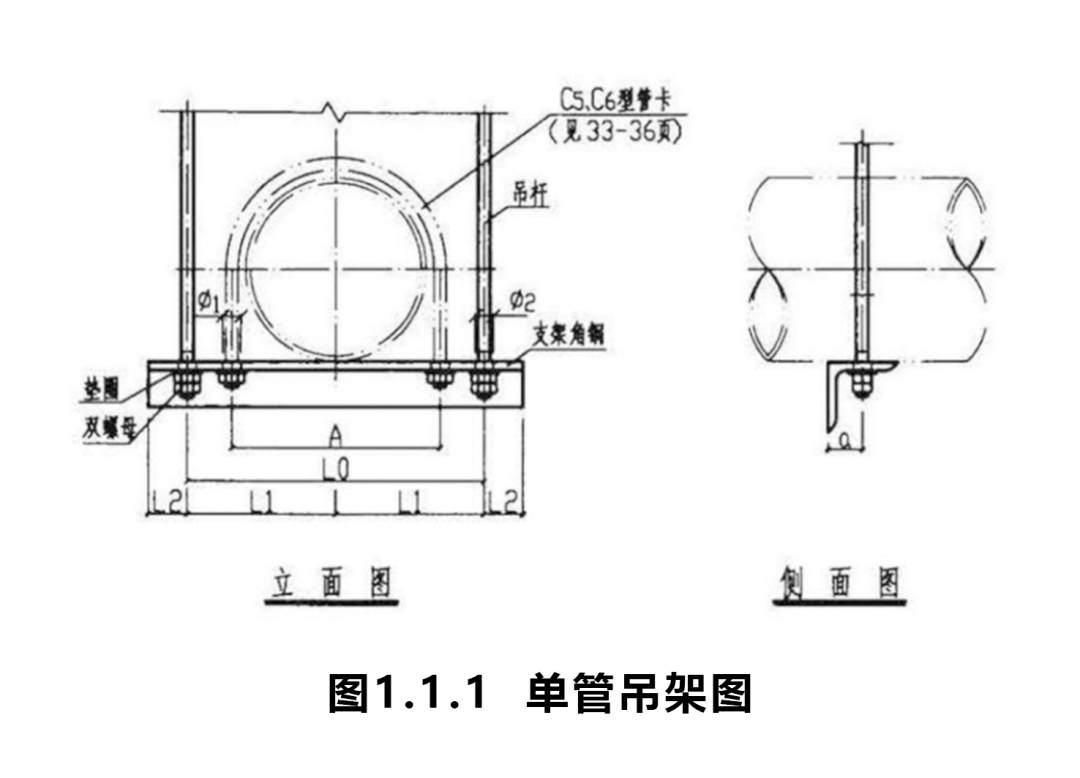

常用支吊架有活動支吊架、固定支吊架和抗震支吊架等。以固定支吊架為例,常用固定支吊架有單桿吊架、雙桿吊架、雙拉桿剛性吊架和托架等。
水系統管道有類型繁多、施工量大、局部密集等特點,管道材質、連接方式也不盡相同?;诓煌┕で闆r,水管采用的支吊架形式也各不相同,以下舉例幾種常見的水管支吊架形式:
▲圖片來自《03S402 室內管道支吊架圖集》

多根水管共用支吊架,支吊架荷載大、占用空間大。在調整管綜時需要為支吊架預留足夠的安裝空間。

圖1.1.4多管吊架圖
▲圖片來自《03S402 室內管道支吊架圖集》

圖1.2.1風管支吊架圖
▲圖片來自《19K112:金屬、非金屬風管支吊架(含抗震支吊架)》
圖1.3.1橋架支吊架圖
▲圖片來自《D701-1~3:封閉式母線及橋架安裝》

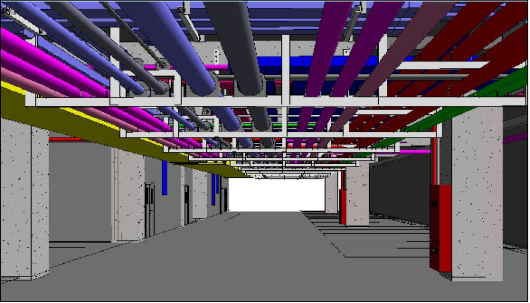

普通安裝支吊架凌亂分散,交叉較多,在空間狹小的區域沒有空間分專業安裝支吊架。將排布整齊有序的綜合支吊架取代傳統支吊架形式,不僅減少了支吊架的數量,而且使管線走線更清晰,美觀度、質量均為提高。在滿足各種管線布置的前提下,有效地控制整體占用空間。

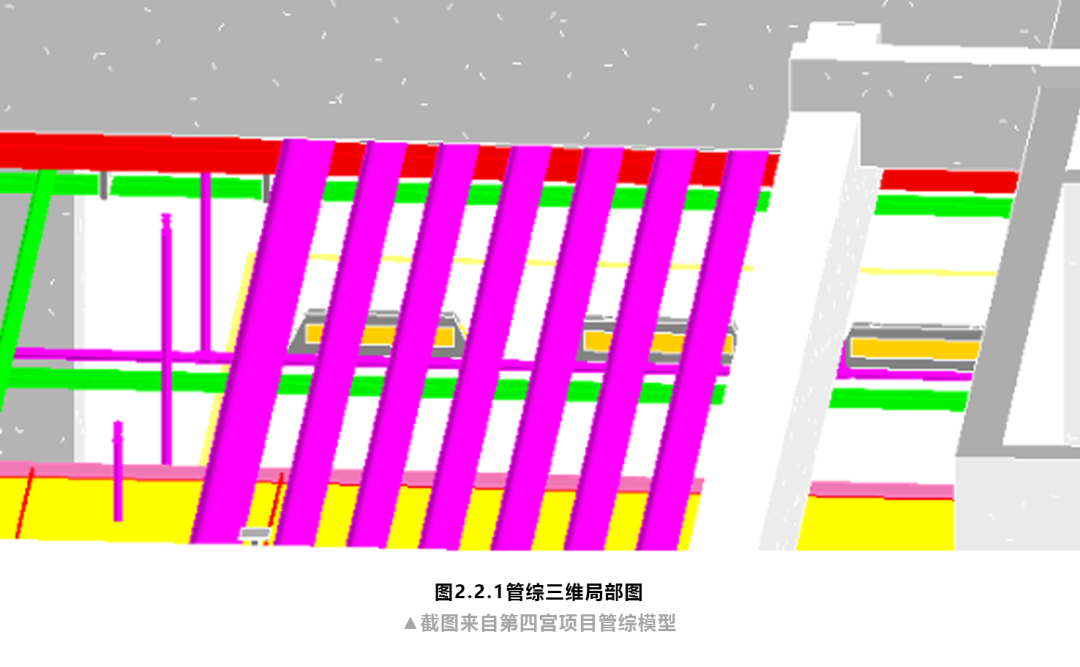

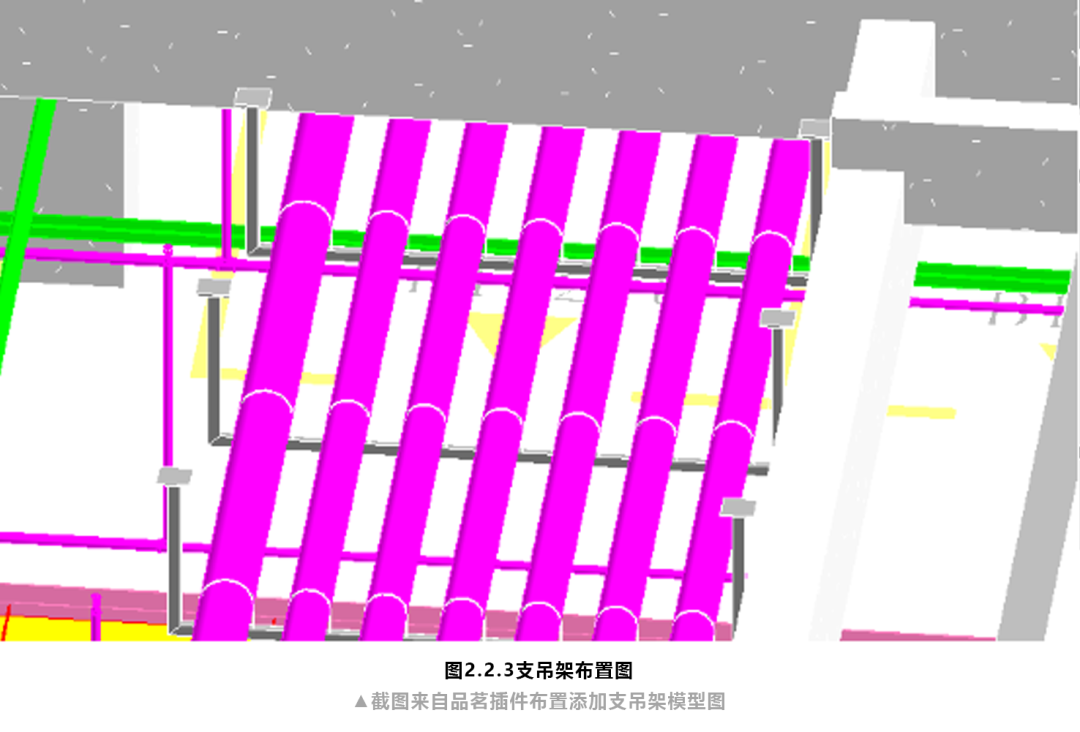

圖2.1.1管綜三維局部圖
▲截圖來自管綜模型
下面以“長沙市第四工人文化宮項目”地下室為例,以下簡稱第四宮項目,利用Revit品茗插件布置、驗算支吊架步驟。
在BIM管綜調整完畢后,用以下局部管線演示添加支吊架:以添加水管支吊架為例,按照經驗以及估算值設計支吊架形式與立桿、橫擔型號尺寸。

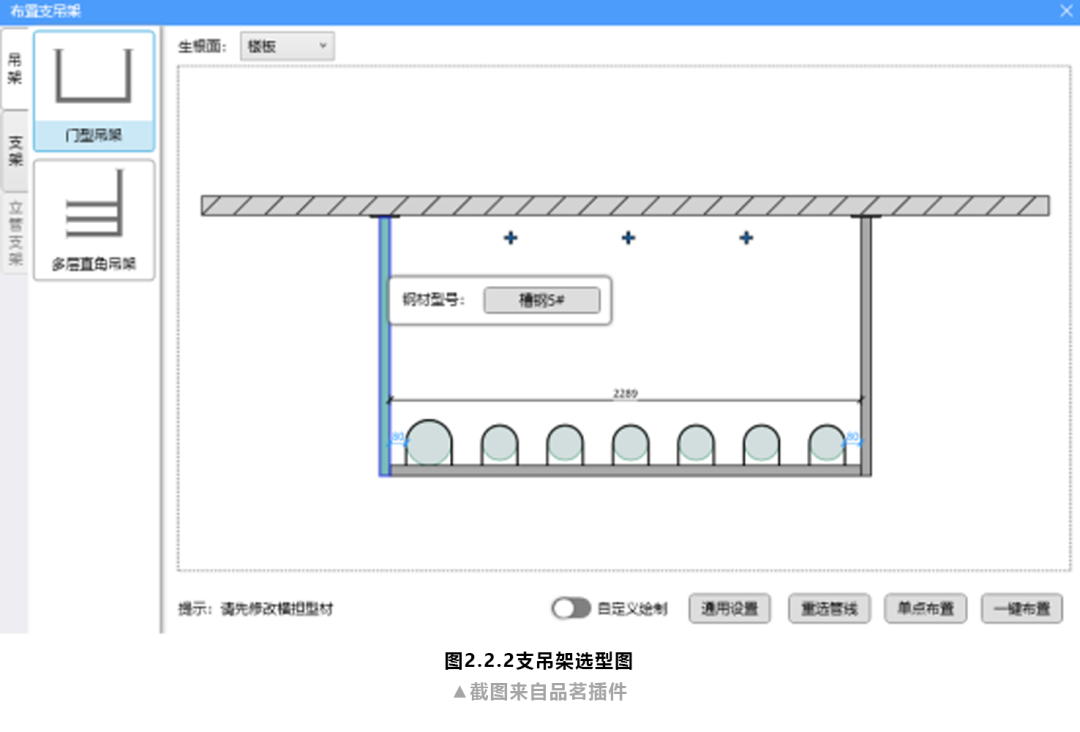

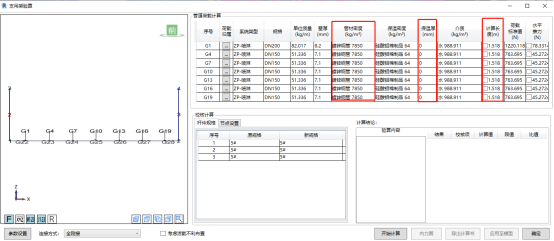

設置好各項參數,對支吊架進行驗算,經驗及估值往往保守,驗算后可采用更合理、經濟的選型節約成本。
圖2.2.4支吊架驗算圖
▲截圖來自品茗插件驗算支吊架模型圖

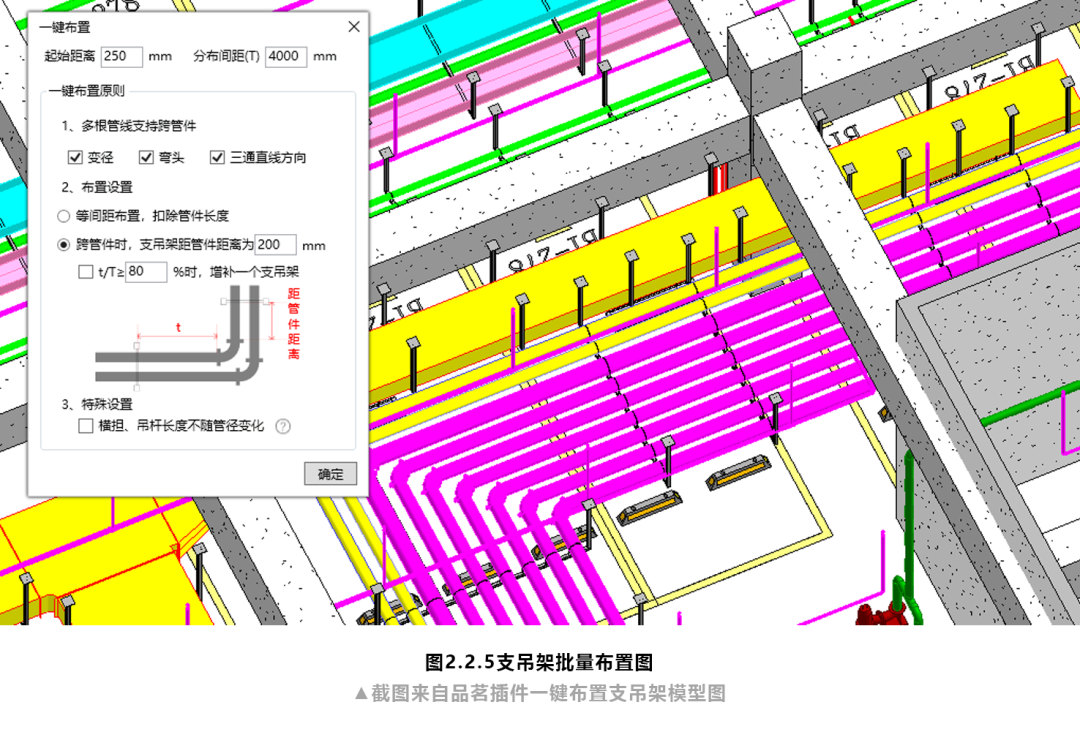

根據演算結果中顯示的間距,參考規范中支吊架間距以及規范批量布置支吊架。

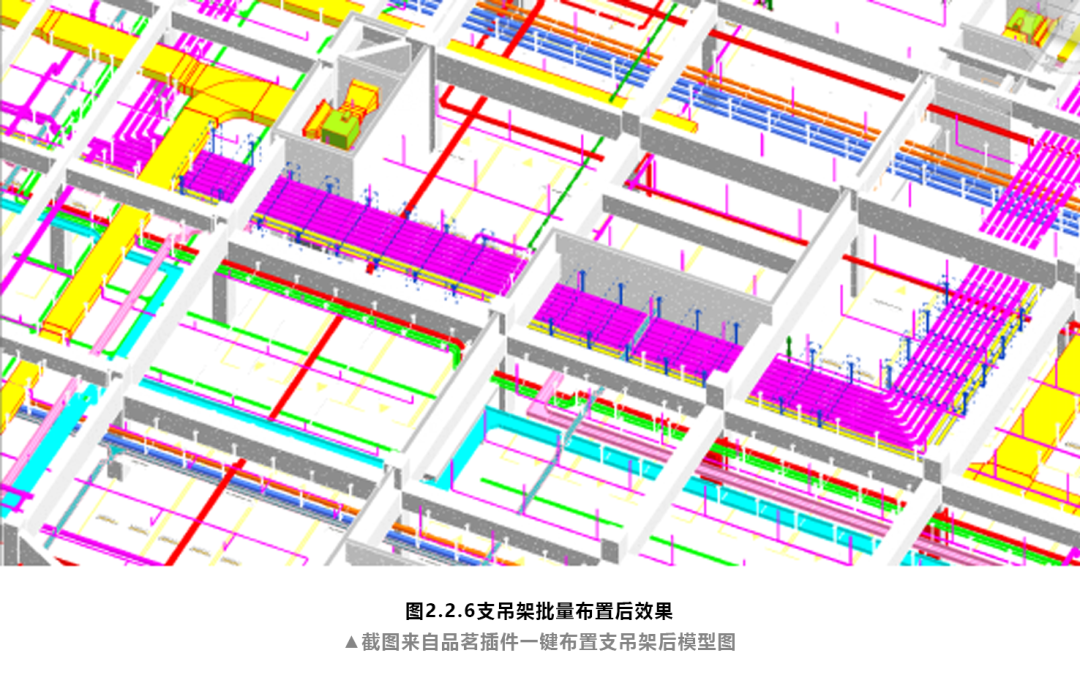

支吊架模型添加完成后,可導出材料表、剖面圖方便成本核算、采購、下料。利用剖面圖和三維模型搭配,方便各方審核方案以及后期施工安裝。
BIM技術應用為綜合支吊架的優化排布給出了新的解決模式,合理有效地對項目過程中問題進行前置解決,在BIM模型中完成支吊架的形式設計、平面設計、大樣設計和材料統計等,通過“預裝配”過程,既減少了設計和施工變更,確保施工進度的同時,又降本增效,實現“設計+深化+統計”的全階段BIM應用,并生成計算書,給廠商提供更完善的深化設計平臺選擇,將各支架分解進行工廠化預制,從而減少施工周期、保證支架施工質量、節約材料成本,為真正實現項目機電安裝領域深層次應用信息化賦能前行。
